Umsetzungsleitfaden

Kennzahlen in der Produktion (Produktions-KPIs).

Kennzahlen in der Produktion (Produktions-KPIs) sind die gemessenen Zahlen, mit denen ein Werk sich selbst steuert, üblicherweise gruppiert nach Arbeitssicherheit, Qualität, Liefertreue, Bestand und Produktivität (SQDIP). Die KPIs, auf die es ankommt, haben drei Eigenschaften: Sie werden am Prozess gemessen, jede Zahl hat einen namentlich benannten Verantwortlichen, und jede Zahl führt in einer festen Besprechung zu einer Entscheidung. Messen Sie wenige Zahlen mit Verantwortlichem statt vieler Zahlen ohne. Ein KPI ohne Verantwortlichen und ohne Entscheidung ist Berichtswesen, kein Management. Die Tabelle unten definiert 32 gängige KPIs mit Formel und dem Meeting, in das jeder gehört.

Wozu Produktionskennzahlen da sind

Ein Produktions-KPI existiert, um eine Entscheidung zu stützen. Das ist seine gesamte Aufgabe. Eine Liefertreue von 87 Prozent ist noch keine Information, solange nicht jemand die Zahl verantwortet, weiß, warum sie bei 87 und nicht bei 94 liegt, und sie in einer Besprechung nutzt, um zu entscheiden, wohin die nächste Gegenmaßnahme geht. Alles andere, was gemessen wird (und Werke messen sehr viel), ist eine Kennzahl: potenziell nützlich, gelegentlich konsultiert, aber nicht die Grundlage, auf der das Werk gesteuert wird.

Das nützliche Denkmodell ist eine kleine Hierarchie. Oben stehen fünf bis acht KPIs auf Werksebene, üblicherweise gruppiert nach Arbeitssicherheit, Qualität, Liefertreue, Bestand und Produktivität, also nach der SQDIP-Struktur, die auch die täglichen Boards ordnet. Darunter trägt jeder Bereich und jede Linie eigene drei bis fünf Zahlen, die die jeweilige Schicht tatsächlich beeinflussen kann. Darunter liegen all die Kennzahlen, die die Systeme ohnehin aufzeichnen. Der typische Fehler ist, diese Hierarchie zu einer einzigen Scorecard mit 40 Zeilen plattzudrücken, auf der alles gleich wichtig ist. Wo alles gleich wichtig ist, ist nichts wichtig.

Zum Umfang dieser Seite: Sie definiert die zentralen Kennzahlen, gibt ihre Formeln an und zeigt, wie Sie eine Startauswahl treffen und eine Baseline messen. Der Leitfaden zum SQDIP-Board (SQCDP) behandelt das tägliche Board, das aus diesen Zahlen entsteht, der OEE-Leitfaden geht tief in die Gesamtanlageneffektivität, und der Leitfaden zum Kennzahlenbaum zeigt, wie Sie Werks-KPIs bis auf Schichtebene kaskadieren.

Wo KPIs in der Transformations-Roadmap stehen

In der TeamGuru-Einführungs-Roadmap ist dieses Thema die Praxis Baseline-KPIs in der Phase „Diagnose“. Sie folgt auf die Ist-Analyse, die das Geschäftsproblem benennt, dem die KPIs dienen müssen, und läuft parallel zur Wertstromanalyse, die gemessene Zahlen wie Durchlaufzeit, WIP und Rüstzeit liefert. Die Baseline speist anschließend die Strategieumsetzung, die Ziele darauf setzt, und das Shopfloor Management, das sie täglich bespricht.

Wann mehr KPIs schaden

Messen fühlt sich nach Fortschritt an, und genau deshalb wird es übertrieben. Jede Zahl, die auf eine Scorecard kommt, kostet Aufmerksamkeit, und Aufmerksamkeit ist die knappste Ressource im Werk. Prüfen Sie die folgende Liste, bevor Sie einen KPI hinzufügen: Die meisten schwächelnden Kennzahlensysteme scheitern auf eine dieser vier Arten, und keine davon lässt sich durch mehr Messen beheben.

  • Die Scorecard mit 40 Kennzahlen. Niemand kann den Verantwortlichen für Zeile 23 benennen, die Besprechung überfliegt die Liste, statt zu entscheiden, und die drei Zahlen, auf die es ankommt, gehen in den 37 unter, auf die es nicht ankommt. Wenn die Monatsbesprechung nicht jeden KPI schafft, ist die Liste zu lang und nicht das Meeting zu kurz.
  • Mittelwerte, die Streuung verbergen. Eine Monats-OTIF von 91 Prozent kann eine perfekte und eine katastrophale Woche enthalten, und in der Katastrophe steckt die Erkenntnis. Besprechen Sie auf Arbeitsebene Verläufe und Verteilungen; einzelne gemittelte Zahlen gehören in Zusammenfassungen.
  • Kennzahlen, die nur gut aussehen. Produzierte Stück machen an der Wand viel her und belohnen Überproduktion, die schlimmste der sieben Verschwendungsarten. Jede Mengenzahl ohne Bezug zu Bedarf, Qualität oder Zeit schmeichelt dem Aufwand, statt Leistung zu messen.
  • KPIs, die auf Schichtebene niemand beeinflussen kann. Der Lagerumschlag auf dem Board einer Fertigungszelle ist Rauschen: Das Team kann ihn von seinem Arbeitsplatz aus nicht bewegen. Kaskadieren Sie stattdessen: Die Zelle verfolgt Planerfüllung und FPY, und diese laufen im Umschlag zusammen, den der Werkleiter verantwortet.

32 Kennzahlen in der Produktion mit Formeln

Diese 32 Kennzahlen decken ab, woraus die meisten Werke wirklich auswählen müssen: die fünf SQDIP-Gruppen, dazu Instandhaltung, Kosten und Mitarbeiter. Die Formeln sind bewusst in einfacher Sprache geschrieben: Wenn sich eine Zahl am Board nicht in einem Satz erklären lässt, überlebt sie auf dem Shopfloor nicht. Unter jedem Namen steht, wo der KPI üblicherweise gelesen wird: am täglichen Tier-1-Board, in der wöchentlichen Leistungsbesprechung oder in der monatlichen Managementbewertung. Kein Werk sollte alle 32 verfolgen. Wählen Sie mit den Auswahlregeln weiter unten eine Startauswahl.

KPI Definition Formel Typischer Einsatz
Arbeitssicherheit
TRIR Monatliche Managementbewertung Total Recordable Incident Rate: erfassungspflichtige Verletzungen und Erkrankungen nach US-Definition (OSHA), normiert auf 100 Vollzeitbeschäftigte pro Jahr. Die klassische nachlaufende Sicherheitskennzahl. TRIR = (erfassungspflichtige Vorfälle x 200.000) / geleistete Arbeitsstunden Sicherheitsleistung über Standorte und über die Zeit vergleichen. Die Konstante 200.000 sind 100 Beschäftigte mal 2.000 Stunden. In deutschen Werken ist daneben die 1000-Mann-Quote verbreitet.
DART-Rate Monatliche Managementbewertung Days Away, Restricted or Transferred: die erfassungspflichtigen Fälle, die so schwer sind, dass jemand ausfällt oder seine normale Arbeit nicht machen kann, auf derselben Basis von 200.000 Stunden. DART = (DART-Fälle x 200.000) / geleistete Arbeitsstunden Schwere Verletzungen von leichten Fällen trennen, die der TRIR in einen Topf wirft.
Meldequote Beinaheunfälle Täglich, Tier-1-Board Wie viele Beinaheunfälle und unsichere Zustände pro Periode gemeldet werden. Eine vorlaufende Kennzahl: Eine steigende Zahl bedeutet meist wachsendes Vertrauen, nicht wachsende Gefahr. Gemeldete Beinaheunfälle pro Monat (oft je 100 Beschäftigte) Beurteilen, ob das Sicherheitssystem Probleme findet, bevor daraus Verletzungen werden.
Qualität
First Pass Yield (FPY) Täglich, Tier-1-Board Erstdurchlaufquote: Anteil der Einheiten, die einen Prozessschritt beim ersten Mal korrekt durchlaufen, ohne Nacharbeit, Reparatur oder Ausschuss. FPY = beim ersten Mal gute Einheiten / gestartete Einheiten Die ehrlichste Einzelkennzahl für die Qualität eines Prozessschritts, weil sie die Nacharbeit mitzählt, die die Ausschussquote verbirgt.
Rolled Throughput Yield (RTY) Wöchentliche Leistungsbesprechung Wahrscheinlichkeit, dass eine Einheit jeden Schritt des gesamten Wertstroms beim ersten Mal fehlerfrei durchläuft: das Produkt aller FPY der einzelnen Schritte. RTY = FPY Schritt 1 x FPY Schritt 2 x ... x FPY Schritt n Die versteckte Fabrik sichtbar machen. Fünf Schritte mit je 97 Prozent ergeben einen RTY von nur 86 Prozent.
Ausschussquote Täglich, Tier-1-Board Anteil der gestarteten Einheiten (oder der Herstellkosten), der als Ausschuss verloren geht. Ausschussquote = Ausschussstücke / gestartete Einheiten Den Materialverlust beziffern. Immer zusammen mit dem FPY lesen, der auch die Nacharbeit erfasst, die der Ausschussquote entgeht.
Kunden-PPM Monatliche Managementbewertung Fehlerhafte Teile je eine Million an den Kunden gelieferter Einheiten. PPM = (fehlerhafte Einheiten / gelieferte Einheiten) x 1.000.000 Die Qualitätszahl aus Kundensicht, die in der Lieferantenbewertung des Kunden steht.
Kundenreklamationen Wöchentliche Leistungsbesprechung Formelle Reklamationen und Rücksendungen von Kunden in einer Periode, einmal je Fall gezählt, nicht je Teil. Reklamationen pro Monat (oder je Million gelieferter Einheiten) Das früheste Signal vom Kunden, Wochen bevor es in den PPM auftaucht. Jede Reklamation sollte einen Problemlösungsfall eröffnen.
Lieferanten-PPM Monatliche Managementbewertung Fehlerhafte Zukaufteile je eine Million erhaltener Teile, gefunden in der Wareneingangsprüfung oder an der Linie. Lieferanten-PPM = (beanstandete Teile / erhaltene Teile) x 1.000.000 Lieferanten vergleichen und entscheiden, wo sich ein 8D beim Lieferanten oder ein Entwicklungsbesuch lohnt.
Fehlerkosten (COPQ) Monatliche Managementbewertung Cost of Poor Quality: alles Geld, das ausgegeben wird, weil etwas nicht beim ersten Mal richtig war. Ausschuss, Nacharbeit, Gewährleistung, Rücksendungen und zusätzliche Prüfungen. COPQ in Prozent = (Ausschuss + Nacharbeit + Gewährleistung + Prüfkosten) / Umsatz Qualität in Geld übersetzen, für die Priorisierung und für die monatliche Managementbewertung.
Liefertreue
Liefertreue (OTD / OTIF) Wöchentliche Leistungsbesprechung Anteil der Kundenaufträge, die zum zugesagten Termin geliefert werden. OTIF ergänzt: vollständig und korrekt. OTIF = termingerecht und vollständig gelieferte Aufträge / Aufträge gesamt Die Kundensicht auf die Lieferung. Gegen den ersten zugesagten Termin messen, nicht gegen die letzte Umterminierung.
Planerfüllung Täglich, Tier-1-Board Wie genau die Produktion in einem Intervall dem Plan gefolgt ist, nach Menge und Reihenfolge. Planerfüllung = plangemäß produzierte Einheiten / geplante Einheiten Liefertermin-Abweichungen aus der Planung von denen aus der Ausführung trennen.
Ausbringung Täglich, Tier-1-Board Gutstücke pro Periode am Ende einer Linie oder eines Wertstroms. Ausbringung = produzierte Gutstücke / Zeitraum Prüfen, ob die Linie mit dem Bedarf Schritt hält. Nur Gutstücke zählen, sonst belohnt die Zahl schnelleren Ausschuss.
Zykluszeit vs. Taktzeit Täglich, Tier-1-Board Die Zykluszeit ist die Zeit, die eine Einheit an einem Schritt braucht; die Taktzeit ist das Tempo, das der Bedarf vorgibt: verfügbare Zeit geteilt durch Kundenbedarf. Taktzeit = verfügbare Zeit / Kundenbedarf; mit der gemessenen Zykluszeit je Schritt vergleichen Den Schritt finden, der nicht mithält. Jeder Schritt, der langsamer ist als der Takt, ist ein Engpass auf Abruf.
Durchlaufzeit Monatliche Managementbewertung Zeit vom Auftrag bis zur Lieferung, oder vom Materialeingang bis zum Verlassen der Rampe. Warteschlangen eingeschlossen. Durchlaufzeit = Lieferdatum minus Auftragsdatum (oder Tage von Rampe zu Rampe) Die Kennzahl auf Wertstromebene, die eine Wertstromanalyse misst. Sie wird fast immer vom Warten dominiert, nicht von der Bearbeitung.
Bestand
Lagerumschlag Monatliche Managementbewertung Wie oft der Bestand pro Jahr verbraucht und wieder aufgefüllt wird. Umschlagshäufigkeit = Herstellkosten des Umsatzes / durchschnittlicher Bestandswert Die Finanzsicht darauf, wie viel Kapital die Produktion bindet.
Reichweite in Tagen (DOH) Wöchentliche Leistungsbesprechung Days on Hand: wie viele Tage der aktuelle Bestand beim aktuellen Verbrauch reichen würde. DOH = 365 / Umschlagshäufigkeit (oder Bestandsmenge / Tagesverbrauch) Derselbe Sachverhalt wie der Umschlag, nur in operativen Einheiten. Funktioniert je Material, je Stufe und je Lager.
Umlaufbestand (WIP) Täglich, Tier-1-Board Work in Process: Einheiten zwischen Rohmaterial und Fertigware, am besten ausgedrückt in Bedarfstagen. WIP-Tage = WIP-Stück / Tagesbedarf Der direkte Treiber der Durchlaufzeit. Den WIP zu deckeln ist der schnellste Hebel, den ein Werk auf die Durchlaufzeit hat.
Bestandsgenauigkeit Monatliche Managementbewertung Anteil der gezählten Lagerplätze oder Artikel, bei denen der Systembestand mit der Zählung übereinstimmt. Bestandsgenauigkeit = korrekt gezählte Lagerplätze / gezählte Lagerplätze Jede andere Bestandszahl vertrauenswürdig machen. Wer mit zu 90 Prozent richtigen Daten plant, plant Fehlteile.
Produktivität
OEE Täglich, Tier-1-Board Overall Equipment Effectiveness (Gesamtanlageneffektivität): wie viel der geplanten Anlagenzeit gute Teile im Idealtakt erzeugt. OEE = Verfügbarkeit x Leistung x Qualität Den größten der sechs Verluste an der Engpassanlage finden. Die vollständige Berechnung steht im OEE-Leitfaden.
Arbeitsproduktivität Wöchentliche Leistungsbesprechung Gutstücke je Stunde direkter Arbeit. Arbeitsproduktivität = produzierte Gutstücke / direkte Arbeitsstunden Zeigt im Trend die Wirkung von Verbesserungen. Als Schichtziel riskant, weil sie Überproduktion belohnt.
Rüstzeit Täglich, Tier-1-Board Zeit vom letzten Gutteil des Produkts A bis zum ersten Gutteil des Produkts B bei voller Geschwindigkeit. Rüstzeit = Zeitpunkt erstes Gutteil B minus Zeitpunkt letztes Gutteil A Der Hebel hinter Losgrößen und Flexibilität und das Thema von SMED.
Ungeplante Stillstandzeit Täglich, Tier-1-Board Geplante Produktionszeit, die durch ungeplante Stillstände verloren geht. Stillstandsanteil = ungeplante Stillstandzeit / geplante Produktionszeit Steuert die Prioritäten der Instandhaltung. Stillstandsgründe an der Maschine erfassen, nicht im Monatsbericht.
Instandhaltung
MTBF Monatliche Managementbewertung Mean Time Between Failures: mittlere Laufzeit einer Maschine zwischen zwei Ausfällen. MTBF = Betriebszeit / Anzahl der Ausfälle Zeigen, ob sich die Arbeit an der Zuverlässigkeit auszahlt. Am Engpass und an den wenigen Maschinen verfolgen, die am häufigsten stehen.
MTTR Wöchentliche Leistungsbesprechung Mean Time To Repair: mittlere Zeit vom Ausfall, bis die Maschine wieder läuft. MTTR = gesamte Reparaturzeit / Anzahl der Reparaturen Finden, worauf Reparaturen warten: auf einen Instandhalter, ein Ersatzteil oder eine Entscheidung. Das Warten ist meist der größte Teil.
Wartungstermintreue Wöchentliche Leistungsbesprechung Anteil der Aufgaben der vorbeugenden Instandhaltung, die im geplanten Zeitfenster erledigt werden. Wartungstermintreue = fristgerecht erledigte Wartungsaufgaben / geplante Wartungsaufgaben Der vorlaufende Partner zur MTBF. Ausgelassene Wartung zeigt sich ein paar Wochen später als Ausfall.
Kosten
Herstellkosten pro Stück Monatliche Managementbewertung Gesamtkosten für ein Gutstück: Material, Personal und Gemeinkosten. Herstellkosten pro Stück = gesamte Herstellkosten / produzierte Gutstücke Operative Fortschritte mit der GuV verbinden. Als Trend lesen; Verrechnungsregeln machen einzelne Monate unruhig.
Überstundenquote Wöchentliche Leistungsbesprechung Überstunden als Anteil der regulären Arbeitsstunden. Überstundenquote = Überstunden / regulär geleistete Stunden Ein frühes Zeichen, dass Kapazität, Abwesenheit oder Stillstände aus dem Gleichgewicht sind, lange bevor es die Stückkosten trifft.
Energieverbrauch pro Stück Monatliche Managementbewertung Energie, die ein Gutstück verbraucht, in kWh oder Energiekosten. Energie pro Stück = verbrauchte Energie / produzierte Gutstücke Energie zu einer Produktionszahl machen statt zu einer Rechnung der Haustechnik, und Nachhaltigkeitsziele verfolgen.
Mitarbeiter
Fehlzeitenquote Täglich, Tier-1-Board Ungeplante Abwesenheit als Anteil der geplanten Arbeitszeit. Fehlzeitenquote = ungeplante Fehlstunden / Sollarbeitsstunden Erklären, warum der Plan heute nicht gehalten hat. Am Board ist sie eine Kopfzahl, in der Besprechung ein Trend.
Qualifikationsabdeckung Wöchentliche Leistungsbesprechung Anteil der Stationen oder Qualifikationen, für die je Schicht mindestens die nötige Zahl qualifizierter Mitarbeiter da ist. Abdeckung = ausreichend besetzte Qualifikationen / benötigte Qualifikationen Vor Schichtbeginn wissen, ob ein Ausfall eine Station stilllegt. Die Qualifikationsmatrix zeigt die Lücken.
Fluktuationsquote Monatliche Managementbewertung Abgänge als Anteil des durchschnittlichen Personalbestands, meist aufs Jahr gerechnet. Fluktuationsquote = Abgänge im Zeitraum / durchschnittlicher Personalbestand Die Kosten hinter Schulungs-, Qualitäts- und Sicherheitsproblemen. Neue Mitarbeiter machen die meisten Fehler der ersten Woche.

Zwei davon verdienen eigene Seiten und haben sie auch: die OEE, bei der die drei Faktoren und die sechs Verluste eine vollständige Herleitung brauchen, und die Rüstzeit, deren Reduzierungsmethode SMED heißt. Durchlaufzeit und WIP werden in einer Woche Wertstromanalyse gemessen und nicht geschätzt, und genau deshalb laufen die beiden Praktiken parallel. Die Gruppen jenseits von SQDIP folgen derselben Logik wie die Kennzahlen in ISO 22400, der Norm für Kennzahlen im Fertigungsmanagement: Jede Zahl hat eine festgelegte Formel, eine Einheit und eine Richtung. Zwei Werke, die denselben Namen verwenden, meinen dann auch dasselbe.

Kostenlose Liste der Produktionskennzahlen (Excel)

Alle 32 KPIs aus der Tabelle auf einem Blatt: Definition, Formel, Einheit, welche Richtung besser ist und wo die Zahl besprochen wird. Gelbe Spalten füllt das Werk selbst aus: verwenden oder nicht, ein Verantwortlicher, die Datenquelle, die Baseline und das Ziel. Ein zweites Blatt führt durch die Auswahlregeln.

KPI-Liste herunterladen (.xlsx)

Kostenlos, ohne E-Mail-Adresse. Öffnet sich in Excel oder in Google Tabellen über Datei, Importieren. Für das tägliche Board, das aus diesen Zahlen entsteht, gibt es die kostenlose Vorlage für das SQDIP-Board.

So wählen Sie Ihre KPIs aus: sechs Auswahlregeln

Bei der Auswahl werden Kennzahlensysteme gewonnen oder verloren, und sie ist eine Gestaltungsaufgabe, keine Sammelaufgabe. Wenden Sie diese Regeln der Reihe nach auf die Tabelle oben an, und ein Satz von fünf bis acht Zahlen auf Werksebene fällt fast mechanisch heraus.

Beim Engpass und beim Geschäftsproblem beginnen

Die KPI-Liste wird abgeleitet, nicht gesammelt. Wenn die Liefertreue das Geschäftsproblem und die Zerspanung der Engpass ist, dann gehören OTIF, die OEE der Zerspanung und die Rüstzeit auf die Liste, ein Dutzend anderer plausibler Kennzahlen dagegen nicht. Ein KPI verdient seinen Platz dadurch, dass er mit dem verbunden ist, was das Werk heute begrenzt.

Jede nachlaufende Kennzahl mit einer vorlaufenden paaren

Nachlaufende Zahlen (OTIF, TRIR, Fehlerkosten) sagen Ihnen, wie der Monat gelaufen ist. Vorlaufende Zahlen (Planerfüllung, gemeldete Beinaheunfälle, FPY am Engpass) sagen Ihnen, wie der Monat gerade läuft, solange Sie noch handeln können. Eine Scorecard aus lauter nachlaufenden KPIs ist ein Rückspiegel.

Ein namentlicher Verantwortlicher je KPI

Der Verantwortliche ist die eine Person, die die Zahl erklärt, weiß, warum sie sich bewegt hat, und die Gegenmaßnahme mitbringt. Ein KPI, der einer Abteilung gehört, gehört niemandem. Eine Person kann mehrere KPIs verantworten; kein KPI darf zwei Verantwortliche haben.

Baseline vor Ziel

Zwei bis vier Wochen messen, bevor irgendein Ziel gesetzt wird. Ziele, die vor der Baseline entstehen, sind ausgehandelte Fiktion, und die Menschen lernen, die Messung zu manipulieren, statt den Prozess zu verbessern.

Am Prozess messen, nicht aus Berichten

Die Zahl am Board muss dort zählbar sein, wo die Arbeit passiert: Stück, Stillstände, Minuten, Fehler. ERP-Auszüge und Monatsabschlüsse kommen zu spät und werden zerredet. Eine Zahl, die die Bediener mitgezählt haben, ist eine Zahl, die sie akzeptieren.

Jeder KPI braucht eine Besprechung, in der ihn jemand liest

Benennen Sie das Meeting, in dem jeder KPI gelesen wird, und die Entscheidung, die er stützt: das tägliche Shopfloor-Board, die wöchentliche Leistungsbesprechung oder die monatliche Managementbewertung. Wenn Sie das Meeting nicht benennen können, ist der KPI Dekoration und gehört gestrichen.

Eine Baseline aufbauen, die akzeptiert wird

Eine Baseline sind zwei bis vier Wochen ehrlicher Messung, bevor es irgendein Ziel gibt. Die Reihenfolge ist entscheidend. Erstens: Definieren Sie jeden KPI schriftlich, mit Formel, Datenquelle, Zählregeln und Sonderfällen, denn der erste Streit an jedem Board geht immer um die Definition und nicht um die Leistung. Zweitens: Messen Sie am Prozess, und zwar so, dass die Menschen, die ihn betreiben, mitzählen oder die Zählung zumindest sehen. Drittens: Lassen Sie jeden Verantwortlichen die Zahl akzeptieren. Nicht mögen, sondern als wahr akzeptieren. Erst danach werden Ziele gesetzt.

Rechnen Sie damit, dass die Baseline schlechter ausfällt, als alle geglaubt haben. Berichtete Zahlen driften über Jahre stiller definitorischer Großzügigkeit nach oben, und das Messen am Prozess nimmt diese Großzügigkeit heraus. Eine OTIF, die von berichteten 95 auf gemessene 87 fällt, ist nicht schlechter geworden. Sie ist echt geworden, und nur echte Zahlen lassen sich verbessern.

Rechenbeispiel: sechs Start-KPIs auswählen

Die folgenden Zahlen sind illustrativ, aber in sich stimmig, für denselben Komponentenhersteller mit 450 Beschäftigten, der auf der Transformations-Roadmap durchgängig verwendet wird: 456 Stück Tagesbedarf über zwei Schichten, die Liefertreue als benanntes Geschäftsproblem, die Zerspanung als Engpass und eine Analysewoche, die 8.400 Stück WIP und eine Rüstzeit von 47 Minuten gefunden hat. Der Standort hat sechs Start-KPIs gewählt, und jede Wahl lässt sich auf eine Auswahlregel zurückführen:

KPI Gemessene Baseline Verantwortlich Warum diese Zahl
TRIR 2,4 (rollierende 12 Monate) Werkleiter Sicherheit steht auf jedem Board und in jeder Besprechung an erster Stelle. Der Werkleiter verantwortet sie persönlich, damit die Botschaft unmissverständlich ist.
First Pass Yield, Montage 94,2 % Bereichsleiter Montage Nacharbeit in der Montage hat den Plan täglich destabilisiert. Der FPY am letzten Schritt fängt die Qualität des gesamten Wertstroms ein.
OTIF 87 % (erster zugesagter Termin) Leiter Planung Die Liefertreue ist das Geschäftsproblem, das die Ist-Analyse benannt hat. Gemessen gegen die erste Zusage, damit Umplanen die Zahl nicht verbessern kann.
WIP in Bedarfstagen 18,4 Tage (8.400 Stück bei 456 pro Tag) Wertstrommanager Das Analyseteam hat gezeigt: Der WIP ist die Durchlaufzeit. Eine Zahl steht für beides.
OEE, Zerspanungslinie 61 % Bereichsleiter Zerspanung Die Zerspanung ist der Engpass. OEE an anderer Stelle wäre eine Ablenkung; OEE hier ist Kapazität.
Rüstzeit, Zerspanung 47 min im Mittel Bereichsleiter Zerspanung Der vorlaufende Partner zu WIP und OTIF: Die Analysewoche hat gezeigt, dass die 47-Minuten-Rüstzeit die Losgrößen erzwingt, aus denen die 18,4 Tage entstehen.

Beachten Sie, was fehlt. Kein Lagerumschlag, weil die WIP-Tage dasselbe Signal auf einer Ebene tragen, auf der der Wertstrommanager handeln kann. Keine Arbeitsproduktivität, weil sie bei der Liefertreue als Problem die Aufmerksamkeit darauf lenken würde, die Maschinen voll auszulasten, und genau so sind die 8.400 Stück WIP überhaupt erst entstanden. Und noch keine Ziele: Die kommen über die Strategieumsetzung, nach vier Wochen Baseline-Daten, damit die ersten Ziele an der Realität ansetzen und nicht am Wunschdenken.

Von Zahlen zu Management

Ein KPI-Satz mit Baseline ist ein Armaturenbrett, noch kein Managementsystem. Drei Praktiken machen eines daraus. Erstens Kaskadieren: Ein Kennzahlenbaum verbindet jede Werkszahl mit den Bereichs- und Schichtzahlen, die sie treiben, sodass eine Schicht, die ihre Planerfüllung verbessert, weiß, dass sie die OTIF des Werks bewegt. Zweitens Takt: Die Zahlen auf Schichtebene wandern auf SQDIP-Boards und werden im Zyklus des Shopfloor Managements besprochen, wo aus einer roten Zahl innerhalb von 24 Stunden eine Maßnahme mit Namen und Termin wird. Drittens Eskalation nach oben: Die wöchentliche und die monatliche Besprechung bearbeiten die Trends, die der tägliche Zyklus allein nicht lösen kann.

Genau hier geben Tabellenkalkulationen auf: Definitionen verzweigen sich in lokale Kopien, die Baseline wird abgetippt, und die Besprechung läuft wieder auf Zahlen, denen niemand ganz traut. In TeamGuru existiert jeder KPI genau einmal, mit Definition, Verantwortlichem, Baseline und Historie, über das KPI-Management, und Boards wie Besprechungen lesen über das operative Reporting aus diesem einen Datensatz, sodass das tägliche Board, die monatliche Bewertung und das Handy des Werkleiters dieselbe Zahl zeigen.

Auf der Roadmap sind die nächsten Schritte die Strategieumsetzung, die Ziele auf die Baseline setzt und die größten Lücken in die wenigen verantworteten Prioritäten des Werks überführt, und das Shopfloor Management, das die Zahlen jeden Morgen zum Arbeiten bringt.

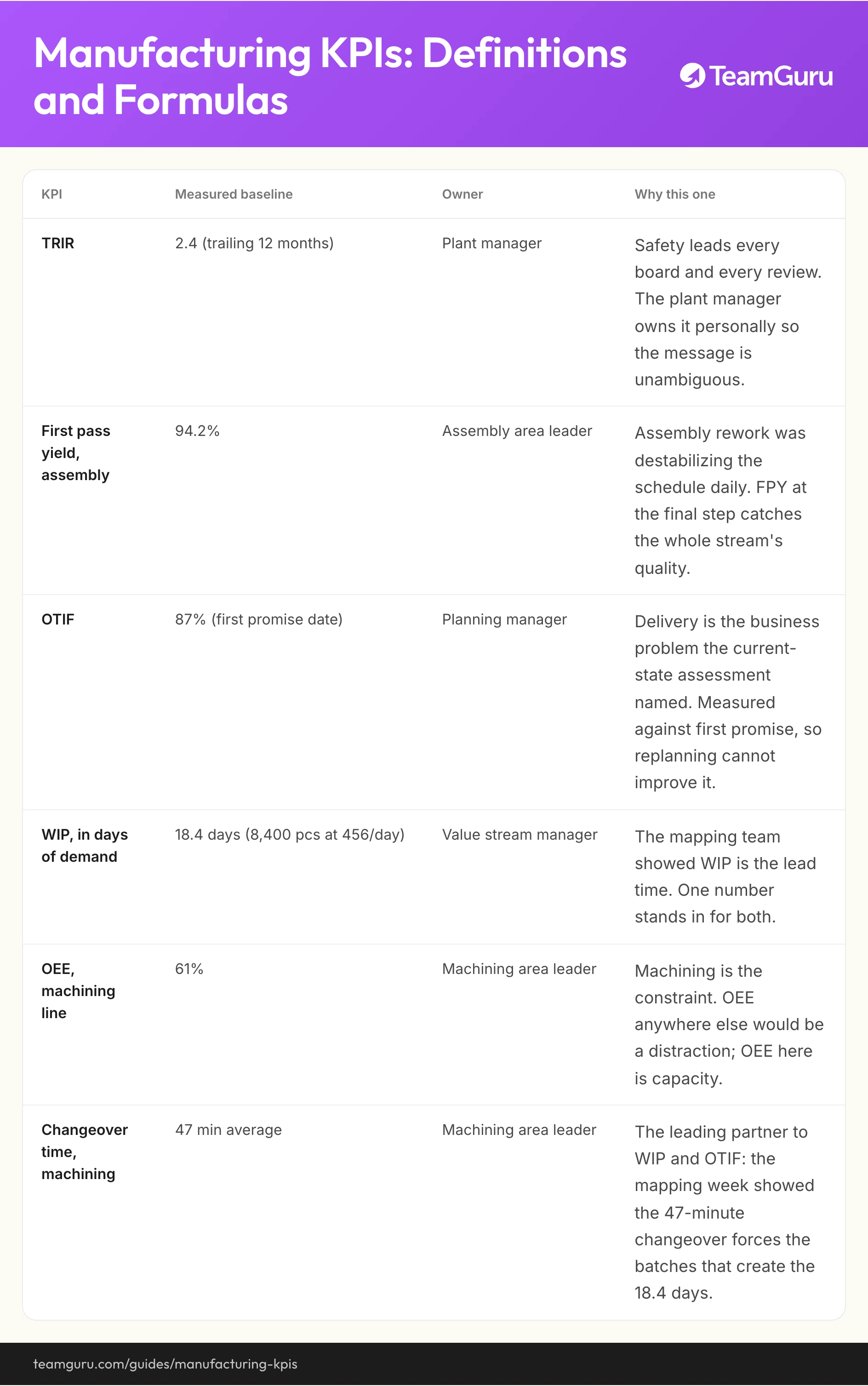

Kennzahlen in der Produktion (Produktions-KPIs): Umsetzungsdiagramm (TeamGuru-Leitfaden)

Zum Mitnehmen

Das Diagramm aus diesem Leitfaden als Bild, frei verwendbar in internen Schulungen und Workshops.

PNG herunterladen
Diagrammvorschau PNG herunterladen
Kennzahlen in der Produktion (Produktions-KPIs): Umsetzungsdiagramm (TeamGuru-Leitfaden)

Häufig gestellte Fragen

Welche Kennzahlen sind in der Produktion am wichtigsten?
Für die meisten Werke: eine Sicherheitskennzahl (TRIR oder die Meldequote der Beinaheunfälle), der First Pass Yield, die Liefertreue (OTIF), der Umlaufbestand in Tagen und die OEE am Engpass. Damit sind Arbeitssicherheit, Qualität, Liefertreue, Bestand und Produktivität abgedeckt, also das SQDIP-Set. Welche fünf bis acht für Ihr Werk die richtigen sind, hängt vom Geschäftsproblem und vom Engpass ab; die Auswahlregeln auf dieser Seite zeigen, wie Sie wählen.
Gibt es eine Norm für Produktionskennzahlen?
Ja. ISO 22400 definiert Leistungskennzahlen für das Management der Fertigung, darunter OEE, Qualitätsquoten und Durchsatz, jeweils mit Formel, Einheit und Richtung. Die meisten Werke brauchen nicht die ganze Norm, aber wer ihre Definitionen übernimmt, erspart sich den Streit darüber, was eine Zahl bedeutet. Die kostenlose KPI-Liste auf dieser Seite folgt demselben Aufbau: Formel, Einheit, Richtung und Besprechungsebene.
Wie viele Kennzahlen braucht ein Produktionswerk?
Fünf bis acht auf Werksebene, typischerweise eine bis zwei je SQDIP-Kategorie, und drei bis fünf je Bereich oder Linie. Der praktische Test heißt Verantwortung und Redezeit: Jeder KPI braucht einen namentlichen Verantwortlichen und ein Meeting, in dem er tatsächlich gelesen wird. Wenn eine Besprechung eine Zahl in der verfügbaren Zeit nicht schafft, ist die Scorecard zu lang.
Was ist der Unterschied zwischen vorlaufenden und nachlaufenden KPIs?
Nachlaufende KPIs messen Ergebnisse im Nachhinein: OTIF, TRIR, Fehlerkosten. Vorlaufende KPIs messen die Treiber dieser Ergebnisse, solange noch Zeit zum Handeln bleibt: Planerfüllung, gemeldete Beinaheunfälle, First Pass Yield am Engpass. Eine brauchbare Scorecard paart beide, denn nachlaufende Zahlen allein sagen Ihnen nur, was passiert ist, und lassen Ihnen nichts, womit Sie steuern könnten.
Was ist der Unterschied zwischen einem KPI und einer Kennzahl?
Eine Kennzahl ist alles, was sich messen lässt. Ein KPI ist eine Kennzahl, die befördert wurde: Sie hängt an einer aktuellen Geschäftspriorität, hat einen namentlichen Verantwortlichen und stützt eine Entscheidung in einer festen Besprechung. Die meisten Werke erfassen Hunderte von Kennzahlen; der Fehler besteht darin, sie alle als KPIs zu behandeln und keine davon richtig zu besprechen.
Wie oft sollten Produktionskennzahlen überprüft werden?
In dem Takt, in dem jemand auf sie reagieren kann. Schicht- und Tageszahlen wie Sicherheitsvorfälle, FPY und Planerfüllung gehören auf das tägliche Shopfloor-Board (Tier 1). Wochenwerte wie OTIF und OEE-Trends gehören in die wöchentliche Leistungsbesprechung. Finanzielle und strategische KPIs wie Fehlerkosten und Lagerumschlag gehören in die monatliche Managementbewertung. Eine Zahl kann auf mehreren Ebenen in unterschiedlicher Granularität erscheinen.
Was ist ein guter Benchmark für die Liefertreue?
Es gibt keine ehrliche allgemeingültige Zahl, weil die Liefertreue davon abhängt, wie sie gemessen wird: gegen die erste Zusage oder gegen die letzte Umterminierung, nach Auftragspositionen oder nach vollständigen Aufträgen, mit oder ohne Lieferfenster. Veröffentlichte Werte legen diese Festlegungen selten offen, ein Vergleich damit vergleicht also Definitionen, keine Leistung. Benchmarken Sie stattdessen Ihren eigenen Trend: Definition festlegen, Baseline messen und sich Quartal für Quartal gegen sich selbst verbessern.
Wer sollte einen KPI verantworten?
Die eine Person, die dem Prozess am nächsten steht und erklären kann, warum sich die Zahl bewegt hat, und die die Gegenmaßnahme beauftragen kann, meist der Bereichsleiter oder der Wertstrommanager, nicht ein Analyst, der den Bericht zusammenstellt. Verantwortung heißt, die Geschichte und die Maßnahme mitzubringen, nicht das Diagramm zu erzeugen. Wenn der Verantwortliche die Zahl auf seiner Ebene nicht beeinflussen kann, hängt der KPI auf der falschen Ebene.

So setzt TeamGuru das um

Geben Sie jedem KPI einen Verantwortlichen und einen Takt

Sehen Sie, wie TeamGuru Ihre KPI-Baseline mit den Boards, Besprechungen und Maßnahmen verbindet, die die Zahlen wirklich bewegen.
